【橋梁養護】伸縮縫養護與病害的防治
伸縮縫養護與病害的防治
1 .伸縮縫病害的防治
(1)從設計根源上進行防治。橋梁在運營過程中受到自然條件例如溫度、濕度等因素的影響而產生變形,因此伸縮縫在設計時,要考慮好合理的安裝預留量;另外要根據環境溫度、混凝土收縮徐變及彈性模量、橋梁材料的膨脹系數、橋面積溫等因素,按照30%的富余量科學進行伸縮縫的額選型工作。
(2)從施工方面進行防治。在進行伸縮縫施工時,要求施工人員嚴格按照規范進行施工,控制施工質量,并對施工過程進行定期不定期的檢查,確保安裝的伸縮縫各項性能指標均能滿足規范要求。
(3)從養護方面進行防治。加強對伸縮縫的日常巡查,發現病害及時進行處治,對伸縮縫里的泥沙等雜物定期清理,保證伸縮縫的正常使用功能。
2. 伸縮縫的養護
定期對橋面伸縮縫進行清理,保證其正常的伸縮功能,從而延長其使用壽命。伸縮縫養護主要有以下幾個方面:
(1)清理伸縮縫。伸縮縫清理是日常養護中最為重要的,往往也是最容易忽略的。伸縮縫清理一般一個月一次,路面容易污染路段需加大頻率。清理時不得采用尖銳工具,防止破壞橡膠條??梢圆捎酶邏核畼尅⒏邚?qiáng)風機等設備。
(2)橡膠條修補、更換。橡膠條局部出現較小的裂縫、破損,可以采用環氧樹脂膠粘結;破損較大、老化嚴重的橡膠條需要進行更換,更換時采用類似換輪胎的撬棒將舊的抽出,然后換上新的橡膠條。
(3)伸縮縫錨固區裂縫、破損進行修復。錨固區出現裂縫時,用環氧樹脂進行灌縫處理,縫寬較大的采用環氧砂漿修補;錨固區破損嚴重的,對破損部位鑿除,露出鋼筋和型鋼部件,除銹并澆筑鋼纖維混凝土或快速混凝土修補。
(4)整體更換伸縮縫。當伸縮縫鋼梁斷裂或功能缺失時,需要整體更換伸縮縫,工藝流程如下:
開槽:一般用風鎬開槽,損壞較小或缺失較小時,可用人工開槽,開槽深度結合伸縮縫病害類型和缺失程度,并考慮施工作業空間。應將槽內的瀝青砼或松動的水泥砼鑿除干凈,應鑿毛至堅硬層,并用強力吹風機或高壓水槍清除浮塵和雜物。
植筋定位或加固:對于錨固構件松動,其它部件能滿足使用功能,可進行加固處理。若需更換,伸縮縫安裝之前,根據現場氣溫計算伸縮量ΔL=ΔT*α*L,將板體定位,鋼筋植入梁體頂面以下5cm。螺栓連接,要用高質量的焊條,將定位鋼筋與伸縮縫螺桿焊接牢固。
模板安裝:模板采用纖維板,模板應做的牢固、嚴密,能在砼振搗時而不出現移動,并能防止砂漿流入伸縮縫內,以免影響其伸縮。應在兩側設置鋼筋網,帶肋鋼筋網頂部應低于路面標高3cm,設置Φ10帶肋鋼筋網(10×10)防裂鋼筋網。對于小面積損壞的砼,可據實際情況,不作立模安裝工序,只要能保證設計和質量即可
混凝土澆筑及養護:澆注前應在縫兩側鋪上塑料布,保證砼不大面積地污染路面。砼振搗時應兩側同時進行,為保證砼密實,用振搗棒振至不再有氣泡為止。砼振搗密實后,分4~5次按常規抹壓平整為止。這道工序應特別注意平整度,砼面比瀝青路面的頂面略低10~15mm為宜,過高或過低都會造成跳車現象。水泥砼澆筑完成后,然后覆蓋麻袋或草苫子,嚴格灑水養生,養生期不少于7天,養生期間嚴禁車輛通行。
裝橡膠帶:砼澆筑振實后,安裝橡膠帶、不銹鋼板,伸縮縫板略高于路面1~2mm,將板體壓實,不出現空隙,待強度達到80%后,緊固螺栓。安裝完畢,繼續養生,養生期不少于7天。

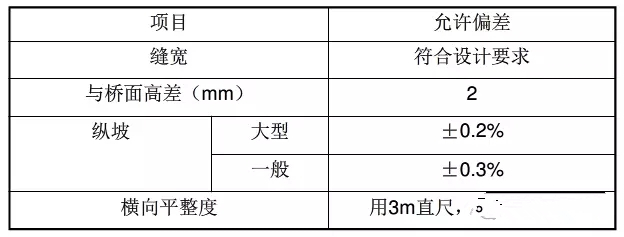

伸縮縫是橋梁上部結構中一個重要的構件,對橋梁的運營及使用壽命都有重要的作用,伸縮縫一旦出現病害,就會影響橋梁的安全運營,縮短橋梁的使用壽命。因此要重視伸縮縫養護在橋梁養護工作中的地位,加強對伸縮縫病害的防治及日常養護。
